Voici les informations de cette semaine concernant les travaux en cours et à venir pour le chantier PIETONNISATION (aire piétonne et zones de rencontre) :
Informations importantes cette semaine :
Rue de la gare :
- arrêt de chantier rue de la Gare du 1er après-midi au 24 août (reprise le 25/08) => circulation maintenue fermée dans la rue de la Gare entre la rue des Vétérans et la rue Montfort. L’accès se fait comme en phase 1bis par Ligué puis la rue Montfort pour aller en direction de la place de la Poste. L’accès à l’aire piétonne continue de se faire par le sud de la rue direction rue des Vétérans.
Rue du Chablais :
- Arrêt de chantier dans la rue du Chablais. Reprise le 25 août avec les pose des conteneurs enterrés pour 3 semaines, puis travaux réseaux Télécom.
Avenue Pasteur :
- Mise en place des lisses de protection des massifs la semaine prochaine
Rue de la Gare :
- Travaux d’aménagement de voirie (zone de rencontre) depuis le 23 juin
- Arrêt de chantier cet après-midi jusqu’au 25 août.
- Rue laissée en fonctionnement type phase 1bis, schéma ci-dessous (zone verte fermée à la circulation) :

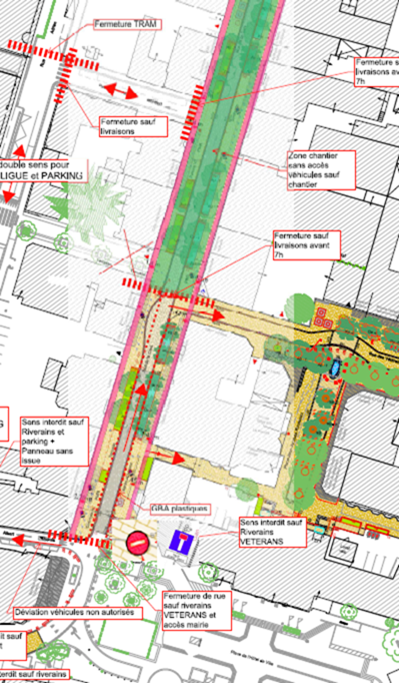

cf. première image
- L’accès au nord reste possible par la rue Ligué, puis la rue Montfort et sortie côté place de La Poste jusqu’au 24 août (la rue de la Gare n’est finalement pas réouverte en totalité en raison notamment des émergences qui ressortent dans la voirie)

cf. deuxième image
- Au 25 août, reprise des travaux en la phase 2 (entre Montfort et la place de la Poste), avec mise en impasse du nord de la rue de la Gare (confirmé)
Rappel :
- Le Tram a annoncé à ce stade une fermeture à la circulation de la place de la Poste du 3 septembre au 20 novembre (évolutif selon réorganisation du planning de travaux du tram).
- La rue est réalisée par tronçons avec plusieurs temps d’aménagement. Lors des travaux sur un tronçon, la circulation sera strictement fermée.
- L’accès est dévié par la rue Ligué qui est mise en double sens.
- Les dates données sont prévisionnelles, sans tenir compte d’éventuels aléas de chantier, météo, etc.
- En phase 1 : du 23 juin au 15 juillet (terrassement au sud de la rue), la circulation (riverains et livraisons) peut continuer à se faire par Ligué, Montfort en sens inversée et sortie par la place de la Poste. L’accès à la rue des Vétérans est possible en redescendant depuis Montfort vers Vétérans pour les ayants droits.
- Mise en place à confirmer des conteneurs enterré devant le Crédit agricole en fin de phase 1 => sera confirmé prochainement. Circulation maintenue.
- Phase 1bis : du 16 juillet au 25 juillet (terrassement entre Vétérans et Montfort).
- En phase 2 : 28 juillet au 19 septembre (avec 3 semaines de congés du 4 au 24 août) (terrassement au nord de la rue), la circulation est en impasse sur la rue Ligué et Monfort. Les livraisons peuvent passer par Monfort et sortie place de la Poste avant 7h et ce jusqu’au 8 septembre, date à laquelle le chantier du TRAM ferme la place de la Poste (fermeture prévue à l’heure actuelle du 8 septembre au 20 novembre de la place de La Poste). L’accès à la rue des Vétérans est redonné par le sud de la rue de la Gare, avec homme trafic laissant l’accès aux ayants droits uniquement.
- La circulation pour les livraison avant 7h sera à regarder en phase travaux sur cette zone pour confirmer la faisabilité et la gestion du stationnement anarchique dans le secteur.
- En phase 3 : du 22 septembre au 28 novembre (bordures, voliges et revêtements – 7 semaines de travaux + 3 semaines de séchage => possiblement temps de séchage réductible) : l’intégralité de la rue de la Gare est fermée. Les rues Ligué et Montfort fonctionnent en impasse (livraisons dans Ligué et Montfort en marche arrière).
- L’entreprise mettra en place des petits rampants pour aider aux livraisons depuis Montfort.
- L’accès à la rue des Vétérans devra se faire par la sortie côté Maître Kanter mise en position ouverte.
- Attention, pas d’accès possible le vendredi matin à l’aire piétonne côté place de l’hôtel de Ville (marché déplacé dans la rue du Commerce SUD le vendredi matin à partir du 15 août)
- Phase 4 : jusque mi décembre (terre végétale, mobilier, plantations d’arbres…) – Sera fait en maintenant globalement la circulation. Des coupures ponctuelles possibles le temps d’une intervention.
- Point d’apport volontaire aériens :
- Le PAV situé au nord de la rue est déplacé pour les besoins du chantier et positionné devant l’ex commerce Burton avant le croisement avec la rue des Vétérans.
- Les 2 conteneurs d’ordures ménagère situé à côté de la terrasse de la taverne de Maître Kanter sont regroupés devant l’ex commerce Burton
- Ce point restera ici jusque mi septembre au démarrage des travaux de revêtement. Il sera redéplacé ensuite.
- Reprise de pavés vers la borne situé devant Maître Kanter :
- Suite aux travaux sur les réseaux d’eau, une reprise du revêtement en pavés est prévue la semaine du 28 juillet (temps estimé 1 semaine + 1 semaine de séchage, à confirmer). => fait, en cours de séchage juste mardi/mercredi. La sortie côté Kanter est maintenue fermée jusqu’à fin de la période de séchage.
- La circulation sera maintenue sur la rue de la Gare pour accéder à l’aire piétonne via la rue des Vétérans, pour les ayants droits.
- La sortie de l’aire piétonne côté Maître Kanter sera fermée, toutes sorties devront s’effectuer par la rue Paul Bert (avenue Pasteur puis Rue René Blanc puis rue Paul Bert, sortie sur l’avenue Ferry).
Rue du Chablais (travaux réseaux jusque novembre/décembre 2025) – planning estimatif susceptible d’évolution :
- La fouille laissée ouverte au droit des Sales Gosses est en attente de l’intervention de la copropriété pour réparation des conduites intérieures au bâtiment (date prévisionnelle le 5 août ou 31 juillet).
- Réfection enrobé définitif dans la portion entre Magnin et Môle le 21 juillet => reprise provisoire faite le 31 juillet
- Réfection voirie en provisoire en bi-couche entre Deffaugt et Magnin le 31 juillet : fait. Un balayage de la voirie sera effectué 2/3 semaine après l’application du bicouche pour retirer de l’excédent de gravillons.
- Travaux GrdF et ENEDIS terminés
- A partir du 25 août : pose des conteneurs enterrés
- A partir de mi septembre : démarrage des travaux Télécom jusque fin d’année.
- A partir de janvier 2026 : démarrage des travaux de voirie
Rappel - Finitions à venir :
Vétérans / Rousseau :
- Garde-corps, lisses des escaliers, main courant vers le poissonnier => reprises faites, en vérification, à peaufiner…
- Opération de nettoyage des évacuations d’eau des conteneurs (conteneurs soulevés par le camion de collecte avec intervention entreprise pour nettoyage) => reportée en raison de l’accès impossible du camion de collecte – date à recaler
- Les arceaux de protection du mat d’éclairage vont devoir être changés car ils n’avaient pas été galvanisés et rouillent
Rue du Commerce :
- Motif de l’éclairage GOBO sur la fontaine en fabrication, date de réception prévu autour du 15-16 juin (pas reçu en dernières nouvelles), pose dès réception. Cet éclairage GOBO est censé fonctionné en phase d’hivernage de la fontaine, en « remplacement » de l’éclairage intégré aux jets.
- Travaux de rénovation de la marquise du bâtiment tally weij/Okaïdi non terminés (date annoncée par le propriétaire le 18 juillet) => suite à cela, mise en place de l’éclairage définitif
- Mobilier posés : il manque une partie de lisse de protection de massif (erreur dans la fabrication) => les piquets et cordelettes sont déposés pour cet été. Une opération de consolidation de la végétation sera à faire à l’automne/hiver jusqu’au printemps prochain avec remise en place des cordelettes dans ces zones.
- La sortie sur la place Deffaugt restera fermée tant que les travaux du Tram et de la place ne sont pas terminés. L’accès aux camions et livraisons dans la rue du Commerce ne pourra pas se faire tant que la sortie de la rue n’est pas ouverte. L’accès à la rue sera réservée pour le moment le temps des travaux uniquement aux riverains (ou sur autorisation vu avec la mairie) afin de préserver les aménagements des manœuvres.
- Les livraisons pourront continuer à se faire au niveau de la rue des Vétérans et du carrefour Vétérans/Commerce/Pasteur sur les horaires autorisés (7h-11h => pour rappel, les livreurs doivent être sortis de l’aire piétonne à 11h), avec une sortie par la place de l’hôtel de ville
Avenue Pasteur (entre Commerce et René Blanc) :
- Mobilier : pose des lisses de protection des massifs la semaine du 4 août
- Signalétique verticale et horizontale : une partie posée, le reste à venir
- Sens de circulation depuis la rue du Commerce en direction de la rue du Mont-Blanc.
Rue René Blanc :
- Plantations définitives à venir à l’automne/hiver
- Quelques finitions et complément de signalétique à faire
- Le nord de la rue René Blanc, en interface avec le chantier TRAM sera traitée à partir du 25 août
- Sens de circulation depuis Pasteur vers la rue Paul Bert. Le nord de la rue René Blanc (entre la rue Paul Bert et la rue du Faucigny) se fait en aller-retour, sortie de l’aire piétonne par la rue Paul Bert.
Rue Paul Bert :
- Plantations définitives à venir à l’automne/hiver
- Quelques finitions et complément de signalétique à faire
- La rue se prend en sens unique depuis la rue René Blanc direction avenue jules Ferry.
Avenue Pasteur (entre René Blanc et Ferry) :
- Plantations définitives à venir à l’automne/hiver
- Quelques finitions et complément de signalétique à faire
- La rue se prend en sens unique depuis l’avenue Jules Ferry en direction de la rue René Blanc via la borne de contrôle d’accès.
Avenue de la Gare :
- Avenue de la Gare : intervention d’enrobé sur les trottoirs faite (les zones sous échafaudages ne pourront pas être traitées et devront être reprises ultérieurement)
- Dévoiement de réseaux
- Travaux SFR : reprise de la tranchée conforme. Il manquerait une partie au nord de la rue pour permettre le raccordement de leur réseau.
- Les travaux de voirie ne démarrent pas avant avril 2026 – remise en état provisoire en enrobé de la rue après les travaux de réseaux
- La rue passera à double sens fin juin pour permettre l’accès au chantier du Tramway, la rue de la Gare étant par ailleurs en travaux d’aménagement de voirie à partir du 23 juin.
- L’accès via la rue de la Gare sera fermé à partir du 25 juillet (1 semaine puis à partir du 25 août) (terrassement du nord de la rue de la Gare puis fermeture de la place de La Poste par le chantier du tramway à partir du 3 septembre jusqu’au 20 novembre).
Nb : le phasage du chantier tramway est en cours de réorganisation en raison d’un arrêt de chantier pour la démolition d’un bâtiment rue du Faucigny. En attente d’informations sur les incidences liées.
Rue du Mont-Blanc => angle nord de la place Deffaugt devant l’ancien pressing :
- Remise en état voirie BHNS à venir (en attente devis entreprise et coordination concessionnaires pour reprise groupée) => fin septembre
Avenue de la République :
- Une modification à venir en cours d’étude au niveau des coffrets électriques
- Devis pour lisses de protection des massifs à venir
- Affaissement de tranchée (SFR/réseau de chaleur) à faire reprendre
Vous pouvez contacter l’équipe médiation chantier : 04 85 22 00 02 ou par mail contact@tram-pietonnisation.fr
